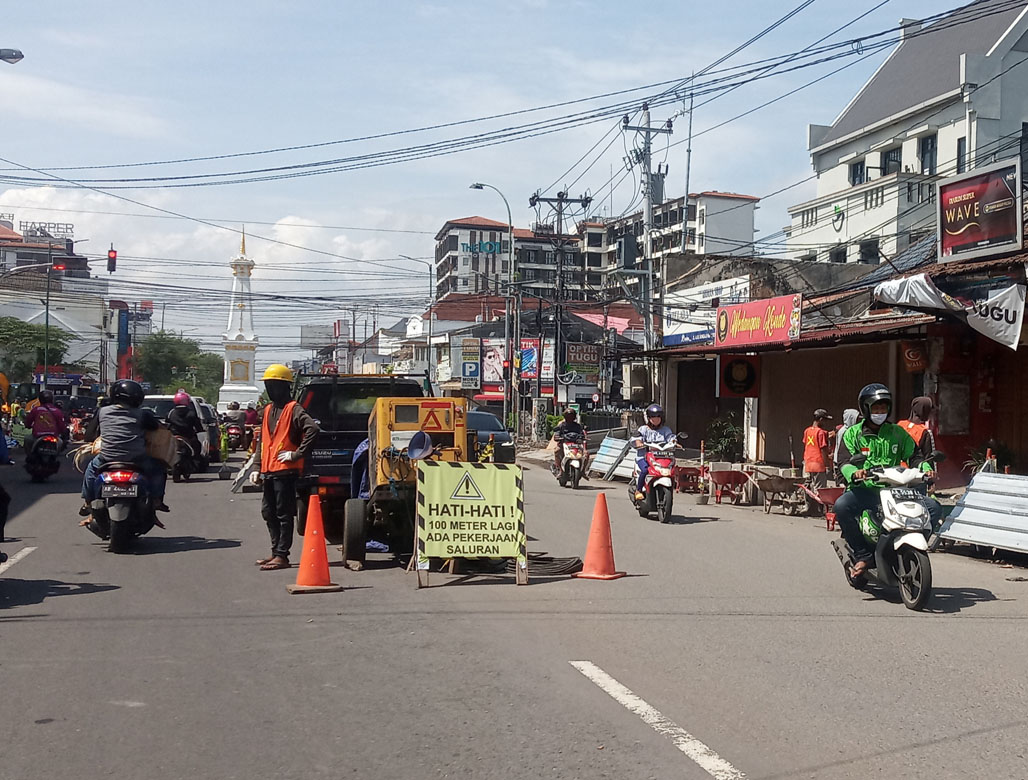

YOGYAKARTA – Kawasan simpang Tugu Yogyakarta dalam waktu dekat akan bersih dari kabel udara. Pembangunan saluran kabel atau ducting bawah tanah di kawasan simpang Tugu Yogyakarta ditargetkan selesai pada pertengahan Oktober. Saluran ducting itu untuk memindahkan kabel listrik dan fiber optik yang melintang di udara dan terkesan semrawut menutupi Tugu Yogyakarta.

“Harapannya pekerjaan pemasangan saluran ducting bawah di Jalan Sudirman dan Simpang Tugu Yogyakarta selesai pada 15 Oktober 2020. Itu karena rencananya pada 21 Oktober, kabel listrik PLN akan diturunkan,” kata Kepala Dinas Pekerjaan Umum Perumahan dan Kawasan Permukiman (PUPKP) Kota Yogyakarta, Hari Setyo Wacono, Minggu (11/10).

Dia menjelaskan, saluran ducting untuk kabel listrik PLN dibuat dari timur ke barat Tugu Yogyakarta sepanjang sekitar 140 meter. Sedangkan saluran ducting yang dibuat dari sisi selatan ke utara sepanjag sekitar 120 meter. Setelah pembangunan saluran ducting selesai, kabel listrik PLN di udara akan dipindah ke bawah, sehingga tidak ada kabel melintang di simpang Tugu Yogyakarta.

“Saat penurunan kabel listrik akan ada pemadaman yang sifatnya lokal. Sebelum pemadaman, pihak PLN akan menginformasikan ke masyarakat,” ujarnya.

Dia menyampaikan durasi penurunan dan pemadaman kabel listrik menjadi kewenangan teknis PLN. Selain kabel listrik PLN, juga dibuat saluran ducting kabel fiber optic di simpang Tugu Yogyakarta. Kabel listrik dan kabel fiber dimasukan dalam saluran ducting yang berbeda.

Terkait potensi gangguan lalu lintas di sekitar lokasi penataan sipang Tugu Yogyakarta, menurutnya sejauh ini dapat diatur. Caranya pengerjaan dan penggalian per bagian. Tapi jika kemungkinan ada penutupan jalan dengan akan dikoordinasikan dengan Dinas Perhubungan dan kepolisian,” terang Hari.
Dia menyatakan setelah pekerjaan saluran bawah selesai akan dilanjutkan pembangunan pedestrian dengan pemasangan lantai teraso. Saluran ducting juga dibangun di pedestrian Jalan Sudirman dari barat Jembatan Gondolayu sampai simpang Tugu Yogyakarta. Tapi saluran ducting Jalan Sudirman hanya untuk kabel fiber optik.

Baca Juga:  Tukang Becak Malioboro Diberi Uang Tidak Mau

“Secara keseluruhan pekerjaan di Simpang Tugu sudah mencapai sekitar 20 persen dan pedestrian Sudirman 12 persen. Sedangkan pekerjaan pedestrian Jalan KHA Dahlan mencapai 35 persen dan saluran air hujan Kotagede sekitar 20 persen,” sebutnya.

Keempat kegiatan fisik itu dibiayai dengan dana keistimewaan DIY tahun 2020. Penataan simpang Tugu Yogyakarta dengan pagu anggaran Rp 9,5 miliar, pedestrian Jalan Sudirman segmen Gondolayu-Tugu pagu Rp 13,9 miliar, pembangunan kawasan Jalan KH Ahmad Dahlan pagu Rp 7,5 miliar dan pembangunan saluran air hujan kawasan Kotagede pagu Rp 6,8 miliar. (Tri/harianmerapi.com)
